3.1.4 桥梁下部结构施工(6)

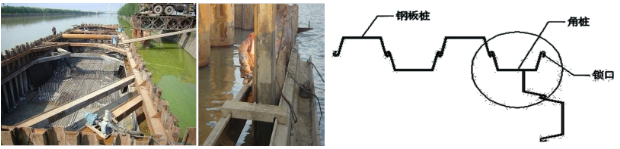

1.钢板桩围堰的施工应符合下列规定:
(1)钢板桩在施打前,其锁口宜采用止水材料捻缝,防止在使用过程中漏水。
(2)施打顺序应按既定的施工技术方案进行,并宜从上游开始分两头向下游方向合龙。施打时应随时检查其位置和垂直度是否准确,不符合要求的应立即纠正或拔起重新施打。施打完成后所有钢板桩的锁口均应闭合。
(3)接长的钢板桩,其相邻桩的接头位置应上下错开。
(4)拔除钢板桩之前,应向堰内注水使堰内外的水位保持平衡。拔桩应从下游侧开始逐步向上游侧进行。

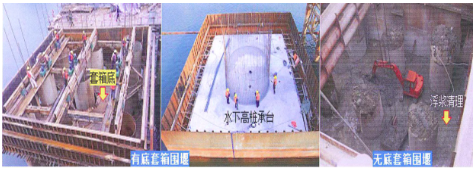

2.钢套箱围堰的施工应符合下列规定:
(1)钢套箱内的排水应在封底混凝土符合设计规定的强度后或达到设计强度的80%及以上时方可进行。
二、墩台施工
(一)桥墩施工
1.高度小于40m的桥墩施工
2.高度大于或等于40m的高墩施工

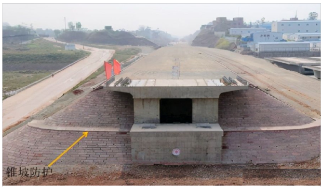

3.台背回填施工要求

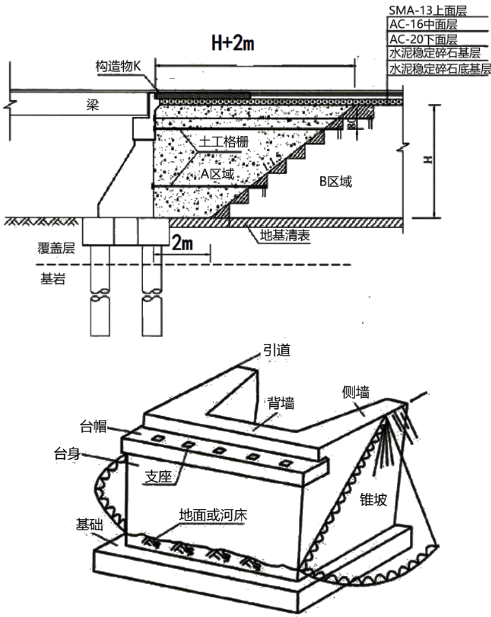

(1)桥涵台背的填料应符合设计规定。设计未规定时,宜采用天然砂砾、二灰土、水泥稳定土或粉煤灰等轻质材料,不得采用含有泥草、腐殖质或冻块的土。
(2)台背回填应顺路线方向,自台身起,其填土的长度在顶面应不小于桥台高度加2m,在底面应不小于2m;拱桥台背填土的长度应不小于台高的3~4倍。锥坡填土应与台背填土同时进行,并应按设计宽度一次填足。
(3)台背回填应严格控制土的分层厚度和压实度,应设专人负责监督检查,检查频率应每50㎡检验一点,不足50㎡时应至少检验一点,每点均应合格,且宜采用小型机械压实。桥涵台背填土的压实度应不小于96%。
(4)台背回填的顺序应符合设计规定,设计未规定时,拱桥的台背填土宜在主拱圈安装或砌筑以前完成;梁式桥轻型桥台的台背填土宜在梁体安装完成以后,在两端桥台平衡地进行;埋置式桥台的台背填土宜在柱侧对称、平衡地进行。
